Recalçament de fonamentació mitjançant l'ampliació per sota de la fonamentació existent | ||
CZC020 | Recalçament de fonamentació mitjançant l'ampliació per sota de la fonamentació existent | |
Recalçament de fonamentació mitjançant l'ampliació per sota de la fonamentació aïllada existent, amb una nova fonamentació de formigó armat, realitzada per dames, en fases successives, amb formigó HA-25/F/20/XC2 fabricat en central, i abocament des de camió, i acer UNE-EN 10080 B 500 S, amb una quantia aproximada de 30 kg/m³, situant-se la seva base de recolzament a menys de 2 metres de profunditat; muntatge, desmuntatge i retirada del sistema d'encofrat i de tot el material auxiliar, una vegada que la fonamentació estigui en condicions de suportar els esforços. Inclús filferro de lligar i separadors. |
Preu |
|
Exportació |






UNITAT D'OBRA CZC020: RECALÇAMENT DE FONAMENTACIÓ MITJANÇANT L'AMPLIACIÓ PER SOTA DE LA FONAMENTACIÓ EXISTENT.
MESURES PER A ASSEGURAR LA COMPATIBILITAT ENTRE ELS DIFERENTS PRODUCTES, ELEMENTS I SISTEMES CONSTRUCTIUS QUE COMPONEN LA UNITAT D'OBRA.
Depenent de l'agressivitat del terreny o la presència d'aigua amb substàncies agressives, es triarà el ciment adequat per a la fabricació del formigó, així com el seu dosatge i permeabilitat i l'espessor de recobriment de les armadures.
CARACTERÍSTIQUES TÈCNIQUES

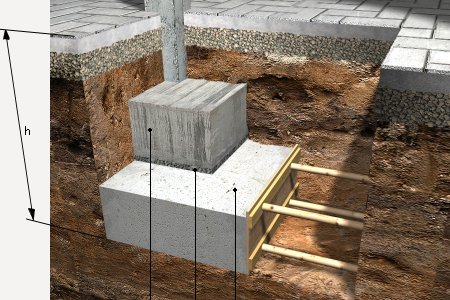

Recalçament de fonamentació mitjançant l'ampliació per sota de la fonamentació aïllada existent, amb una nova fonamentació de formigó armat, realitzada per dames, en fases successives, amb formigó HA-25/F/20/XC2 fabricat en central, i abocament des de camió, i acer UNE-EN 10080 B 500 S, amb una quantia aproximada de 30 kg/m³, situant-se la seva base de recolzament a menys de 2 metres de profunditat; muntatge, desmuntatge i retirada del sistema d'encofrat i de tot el material auxiliar, una vegada que la fonamentació estigui en condicions de suportar els esforços. Inclús filferro de lligar i separadors.
NORMATIVA D'APLICACIÓ
Elaboració, transport i posada en obra del formigó:
- |
Código Estructural. |
Execució:
- |
CTE. DB-SE-C Seguridad estructural: Cimientos. |
- |
NTE-CSZ. Cimentaciones superficiales: Zapatas. |
CRITERI D'AMIDAMENT EN PROJECTE
Volum mesurat sobre les seccions teòriques de l'excavació, segons documentació gràfica de Projecte.
CONDICIONS PRÈVIES QUE S'HAN DE COMPLIR ABANS DE LA EXECUCIÓ DE LES UNITATS D'OBRA
DEL SUPORT.
Es comprovarà que la fonamentació existent s'ha descarregat mitjançant els estintolaments corresponents. Es comprovarà l'existència de la capa de formigó de neteja, que presentarà un pla de recolzament horitzontal i una superfície neta.
AMBIENTALS.
Se suspendran els treballs de formigonat quan plogui amb intensitat, neu, existeixi vent excessiu, una temperatura ambient superior a 40°C o es prevegi que dins de les 48 hores següents pugui descendir la temperatura ambienti per sota dels 0°C.
DEL CONTRACTISTA.
Disposarà en obra d'una sèrie de mitjans, en previsió que es produeixin canvis bruscs de les condicions ambientals durant el formigonat o posterior període d'enduriment, no podent començar-se el formigonat dels diferents elements sense l'autorització per escrit del director de l'execució de l'obra.
FASES D'EXECUCIÓ.
Replanteig i traçat de la fonamentació. Muntatge del sistema d'encofrat. Col·locació de separadors i fixació de les armadures. Abocament i compactació del formigó. Coronació i enrasament de fonaments. Curat del formigó. Desmuntatge i retirada del sistema d'encofrat.
CRITERI D'AMIDAMENT EN OBRA I CONDICIONS D'ABONAMENT
Es mesurarà el volum teòric executat segons especificacions de Projecte, sense incloure els increments per excessos d'excavació no autoritzats.
CRITERI DE VALORACIÓ ECONÒMICA
El preu inclou l'elaboració de la ferralla (tall, doblegat i conformat d'elements) en taller industrial i el muntatge en el lloc definitiu de la seva col·locació en obra, però no inclou l'excavació, el reblert, la compactació del terreny ni l'ataconat entre la nova fonamentació i l'existent.
