|
Enviar suggeriment | Exportació: |
DEM120 |
U |

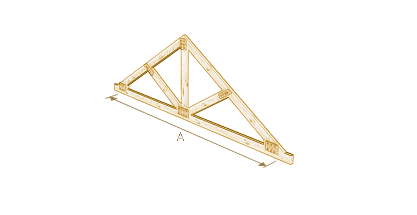

Demolició d'encavallada de fusta. |
86,73€ |
Demolició d'encavallada lleugera de fusta, de 4 m de llum entre recolzaments, amb mitjans manuals i motoserra, i càrrega manual sobre camió o contenidor. El preu inclou el picat de les entregues de l'encavallada en els murs de recolzament. |
Codi |
Unitat |
Descripció |
Rendiment |
Preu unitari |
Import |
1 |
Equip i maquinària |
||||
mq09sie010 |
h |
Serra de cadena a benzina, de 50 cm d'espasa i 2 kW de potència. |
0,696 |
3,36 |
2,34 |
Subtotal equip i maquinària: |
2,34 |
||||
2 |
Mà d'obra |
||||
mo020 |
h |
Oficial 1ª construcció. |
0,892 |
28,42 |
25,35 |
mo112 |
h |
Peó especialitzat construcció. |
0,892 |
24,59 |
21,93 |
mo113 |
h |
Peó ordinari construcció. |
1,487 |
23,81 |
35,41 |
Subtotal mà d'obra: |
82,69 |
||||
3 |
Costos directes complementaris |
||||
% |
Costos directes complementaris |
2,000 |
85,03 |
1,70 |
|
Costos directes (1+2+3): |
86,73 |
Plec de condicions
UNITAT D'OBRA DEM120: DEMOLICIÓ D'ENCAVALLADA DE FUSTA. CARACTERÍSTIQUES TÈCNIQUES Demolició d'encavallada lleugera de fusta, de 4 m de llum entre recolzaments, amb mitjans manuals i motoserra, i càrrega manual sobre camió o contenidor. NORMATIVA D'APLICACIÓ
Execució: NTE-ADD. Acondicionamiento del terreno. Desmontes: Demoliciones. CRITERI D'AMIDAMENT EN PROJECTE Nombre d'unitats previstes, segons documentació gràfica de Projecte. CONDICIONS PRÈVIES QUE S'HAN DE COMPLIR ABANS DE LA EXECUCIÓ DE LES UNITATS D'OBRA DEL SUPORT. Les zones a demolir hauran estat identificades i marcades. L'element objecte de la demolició no estarà sotmès a l'acció de càrregues o moments, i es verificarà l'estabilitat de la resta de l'estructura i elements del seu entorn, que estaran degudament apuntalats. S'hauran d'haver conclòs totes aquelles actuacions prèvies previstes en el Projecte d'Enderrocament corresponent: mesures de seguretat, anul·lació i neutralització per part de les companyies subministradores de les connexions de servei d'instal·lacions, treballs de camp i assaigs, estintolament i apuntalaments necessaris. S'hauran pres les mesures de protecció indicades en el corresponent Estudi de Seguretat i Salut, tant en relació amb els operaris encarregats de la demolició com amb terceres persones, vials, elements públics o edificis confrontants. Es disposarà en obra dels mitjans necessaris per a evitar la formació de pols durant els treballs de demolició i dels sistemes d'extinció d'incendis adequats. AMBIENTALS. Se suspendran els treballs quan plogui, neu o la velocitat del vent sigui superior a 60 km/h. DEL CONTRACTISTA. Haurà rebut per escrit l'aprovació, per part del director de l'execució de l'obra del seu programa de treball, conforme al Projecte d'Enderrocament. PROCÉS D'EXECUCIÓ FASES D'EXECUCIÓ. Picat de les entregues de l'encavallada en els murs de recolzament. Demolició de l'element. Fragmentació dels enderrocs en peces manejables. Retirada i arreplegat de enderrocs. Neteja de les restes de l'obra. Càrrega manual d'enderrocs sobre camió o contenidor. CONDICIONS DE TERMINACIÓ. No quedaran parts inestables de l'element desmantellat parcialment, i la zona de treball estarà neta de runa. CONSERVACIÓ I MANTENIMENT. Mentre se segueixin realitzant els treballs de rehabilitació i no s'hagi consolidat definitivament la zona de treball, es conservaran els estintolaments i apuntalaments previstos. CRITERI D'AMIDAMENT EN OBRA I CONDICIONS D'ABONAMENT S'amidarà el nombre d'unitats realment enderrocades segons especificacions de Projecte. CRITERI DE VALORACIÓ ECONÒMICA El preu inclou el picat de les entregues de l'encavallada en els murs de recolzament. |
Residus generats
Codi LER |
Tipus |
Pes (kg) |
Volum (l) |
17 02 01 |
Fusta. |
27,218 |
24,744 |
17 04 05 |
Ferro i acer. |
39,900 |
19,000 |
Residus generats: |
67,118 |
43,744 |
