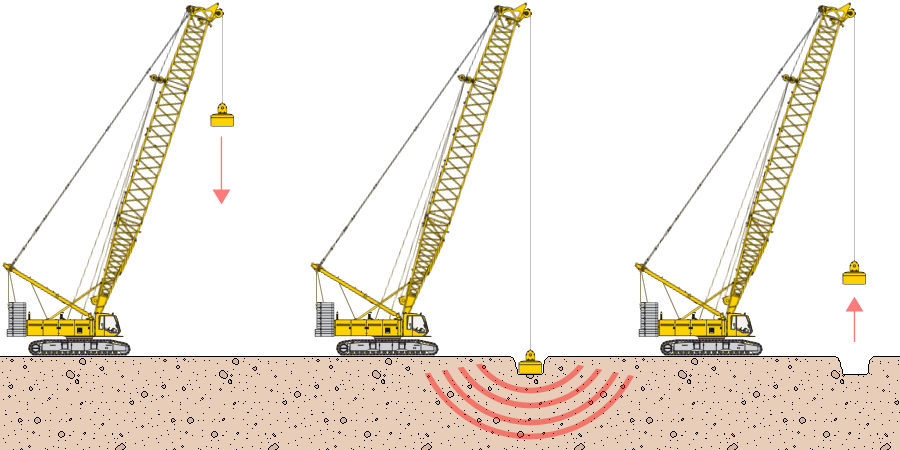

Compactació dinàmica del terreny
AMC020 Compactació dinàmica del terreny
Compactació dinàmica del terreny, amb una energia per cop entre 2000 i 2250 kN·m i una energia específica entre 2000 i 2250 kN·m/m², executada en quatre fases, segons malla d'impactes i temps de demora entre fases successives, amb anivellació de la plataforma després de cadascuna de les fases de compactació i control del procés mitjançant equip de control de penetració dinàmica i assentaments.

Energia per cop (kN·m)
Energia específica (kN·m/m²)

Codi

Unitat

Descripció

Rendiment

Preu

unitari

Import

1



Equip i maquinària



mq02din020

h

Equip per a compactació dinàmica, amb maça d'impacte.

0,035

153,10

5,36

mq02din030

h

Equip de control de la penetració dinàmica i els assentaments.

0,005

147,18

0,74

mq01mot020b

h

Motoanivelladora de 147 kW, equipada amb escarificadora.

0,002

99,69

0,20

mq02rov010i

h

Compactador monocilíndric vibrant autopropulsat, de 129 kW, de 16,2 t, amplada de treball 213,4 cm.

0,003

69,78

0,21



Subtotal equip i maquinària:

6,51

2



Mà d'obra



mo020

h

Oficial 1ª construcció.

0,070

29,67

2,08

mo113

h

Peó ordinari construcció.

0,020

24,86

0,50

mo112

h

Peó especialitzat construcció.

0,062

25,67

1,59



Subtotal mà d'obra:

4,17

3



Costos directes complementaris




%

Costos directes complementaris

2,000

10,68

0,21



Costos directes (1+2+3):

10,89



UNITAT D'OBRA AMC020: COMPACTACIÓ DINÀMICA DEL TERRENY.


CARACTERÍSTIQUES TÈCNIQUES

Compactació dinàmica del terreny, amb una energia per cop entre 2000 i 2250 kN·m i una energia específica entre 2000 i 2250 kN·m/m², executada en quatre fases, segons malla d'impactes i temps de demora entre fases successives, amb anivellació de la plataforma després de cadascuna de les fases de compactació i control del procés mitjançant equip de control de penetració dinàmica i assentaments.



CRITERI D'AMIDAMENT EN PROJECTE

Superfície mesurada en projecció horitzontal, segons documentació gràfica de Projecte.



CONDICIONS PRÈVIES QUE S'HAN DE COMPLIR ABANS DE LA EXECUCIÓ DE LES UNITATS D'OBRA


DEL SUPORT.

Es comprovarà que l'accés a l'obra és l'adequat i es disposa de la corresponent plataforma de treball.



PROCÉS D'EXECUCIÓ


FASES D'EXECUCIÓ.

Compactació i anivellació del terreny. Realització d'assaigs de control.


CONDICIONS DE TERMINACIÓ.

Completa retirada de l'equip utilitzat.



CRITERI D'AMIDAMENT EN OBRA I CONDICIONS D'ABONAMENT

Es mesurarà, en projecció horitzontal, la superfície realment executada segons especificacions de Projecte.
