Exportació: |
CPI070 |
m |

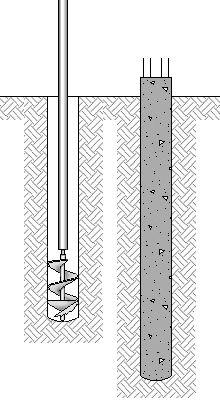

Pilot barrinat sense entubament, CPI-7. |
59,71€ |
||
Pilot de formigó armat, barrinat sense entubament, diàmetre 35 cm, realitzat amb formigó HA-25/F/12/IIa fabricat en central, i abocada des de camió a través de tub Tremie, i acer UNE-EN 10080 B 500 S, quantia 5,6 kg/m. CPI-7. |
Descompost |
Ud |
Descomposició |
Rend. |
p.s. |
Preu partida |
mt07aco020m |
Ut |
Separador homologat per pilons. |
3,000 |
0,09 |
0,27 |
mt07aco010c |
kg |
Acer en barres corrugades, UNE-EN 10080 B 500 S, elaborat en taller i col·locat en obra, diàmetres varis. |
5,600 |
1,00 |
5,60 |
mt10haf010naa |
m³ |
Formigó HA-25/F/12/IIa, fabricat en central. |
0,110 |
72,69 |
8,00 |
mq03pii107a |
m |
Perforació i col·locació de materials, amb equip i maquinària, per a piló barrinat sense entubament, CPI-7, de 35 cm de diàmetre. |
1,005 |
15,93 |
16,01 |
mq03pii010f |
Ut |
Transport, posada en obra i retirada d'equip mecànic per a perforació de piló barrinat sense entubament, CPI-7, neteja i retirada de sobrants. |
0,002 |
4.062,56 |
8,13 |
mo040 |
h |
Oficial 1ª estructurista. |
0,433 |
23,02 |
9,97 |
mo083 |
h |
Ajudant estructurista. |
0,433 |
20,44 |
8,85 |
% |
Mitjans auxiliars |
2,000 |
56,83 |
1,14 |
|
% |
Costos indirectes |
3,000 |
57,97 |
1,74 |
|
Cost de manteniment decennal: 1,19€ en els primers 10 anys. |
Total: |
59,71 |
Plec de condicions
UNITAT D'OBRA CPI070: PILOT BARRINAT SENSE ENTUBAMENT, CPI-7. MESURES PER A ASSEGURAR LA COMPATIBILITAT ENTRE ELS DIFERENTS PRODUCTES, ELEMENTS I SISTEMES CONSTRUCTIUS QUE COMPONEN LA UNITAT D'OBRA. Depenent de l'agressivitat i el nivell freático del terreny, és triarà el ciment adequat per a la fabricació del formigó, així com el seu dosatge i permeabilitat i l'espessor de recobriment dels armadures. CARACTERÍSTIQUES TÈCNIQUES Formació de piló de fonamentació de formigó armat de 35 cm de diàmetre, per a grup de pilons CPI-7 segons NTE-CPI. Executat per barrinat de terres mitjançant sistema mecànic, sense estintolament i posterior formigonat continu en sec del piló. Realitzat amb formigó HA-25/F/12/IIa fabricat en central, i abocada des de camió a través de tub Tremie, i acer UNE-EN 10080 B 500 S, amb una quantia aproximada de 5,6 kg/m. Inclús p/p de separadors, transport, instal·lació, muntatge i desmuntatge d'equip mecànic. NORMATIVA D'APLICACIÓ Dosificació, elaboració, transport i posada en obra del formigó:
Execució, control i documentació:
CRITERI D'AMIDAMENT EN PROJECTE Longitud mesurada segons documentació gràfica de Projecte, incrementada en un metre per la formació del bulb. CONDICIONS PRÈVIES QUE HAN DE CUMPLIR-SE ABANS DE LA EXECUCIÓ DE LES UNITATS D'OBRA DEL SUPORT. Es disposarà de la informació topogràfica i geotècnica necessària, recollida en el corresponent estudi geotècnic del terreny realitzat per un laboratori acreditat a l'àrea tècnica corresponent, i que inclourà, entre d'altres dades: tall estratigràfic, cota del nivell freàtic, grau d'agressivitat del terreny i característiques mecàniques del terreny, així com la determinació de la profunditat estimada per la fonamentació. Abans de desplaçar a l'obra la màquina de pilotar i les auxiliars, es comprovarà que hi caben en el lloc de treball i poden moure's sense entrebancs, de manera que es garanteixi la situació de cada piló en el lloc correcte, segons l'ordre d'execució dels pilots. DEL CONTRACTISTA. Presentarà la proba documental de la capacitat tècnica de l'empresa executora. PROCÉS D'EXECUCIÓ FASES D'EXECUCIÓ. Replanteig i traçat dels eixos dels grups de pilots. Barrinat de terres. Col·locació de l'armadura. Posta en obra del formigó. Neteja i retirada de sobrants. CONDICIONS DE TERMINACIÓ. El conjunt serà monolític i transmetrà correctament les càrregues al terreny. CONSERVACIÓ I MANTENIMENT. Es protegirà el cap del piló recent formigonat enfront d'accions mecàniques i temperatures inferiors a 3°C. CRITERI D'AMIDAMENT EN OBRA I CONDICIONS D'ABONAMENT Es mesurarà la longitud, presa en el terreny abans de formigonar, de l'estaca realment executada segons especificacions de Projecte, des de la punta fins a la cara inferior de l'encep, sense incloure l'excés de formigó consumit sobre el volum teòric corresponent al diàmetre nominal de l'estaca. |
Residus generats
Codi LER |
Residus generats |
Pes (kg) |
Volum (l) |
17 05 04 |
Terra i pedres diferents de les especificades en el codi 17 05 03. |
192,422 |
120,264 |
17 04 05 |
Ferro i acer. |
0,280 |
0,133 |
17 01 01 |
Formigó (formigons, morters i prefabricats). |
2,326 |
1,551 |
Residus generats: |
195,028 |
121,948 |
